Informatiebrief #15 Hartwig Museum: Werkzaamheden derde kwartaal 2026
Beste meneer, mevrouw,
Graag informeren wij u over de voortgang van de werkzaamheden voor de bouw van het Hartwig Museum aan de Parnassusweg 220 en de geplande activiteiten voor het derde kwartaal van 2026.
Vakantie 25-07 t/m 09-08 (wk 31 en 32)
De vakantieperiode is inmiddels begonnen en de komende twee weken zullen wij niet werken op de bouwplaats, behoudens surveillance en bewaking. Deze bouwvakperiode start na vrijdag 24 juli. Op maandag 10 augustus zullen de werkzaamheden weer opgestart worden.
Vergeet niet uw ontvangen ijsjes-strippenkaart te verzilveren bij Hartwig Proxy aan de Parnassusweg in de komende weken. Dit kan nog tot en met 8 augustus.
Werkzaamheden
De afgelopen periode is er ook vanaf de buitenkant behoorlijk wat gebeurd. We zijn echt de grond uit en de constructie van het nieuwbouwdeel krijgt vorm, evenals het nieuwe entreegebouw, waarvoor wij het fietspad van de Parnassusweg hebben afgesloten. Deze is inmiddels weer open. De dakopbouw is geplaatst en we hebben de gerestaureerde gevel voor 1 laag onthuld.
Na de bouwvak wordt er gewerkt aan verschillende onderdelen van het project: de Nieuwbouw, de Toren, de Laagbouw en de gevel van het monumentale deel.

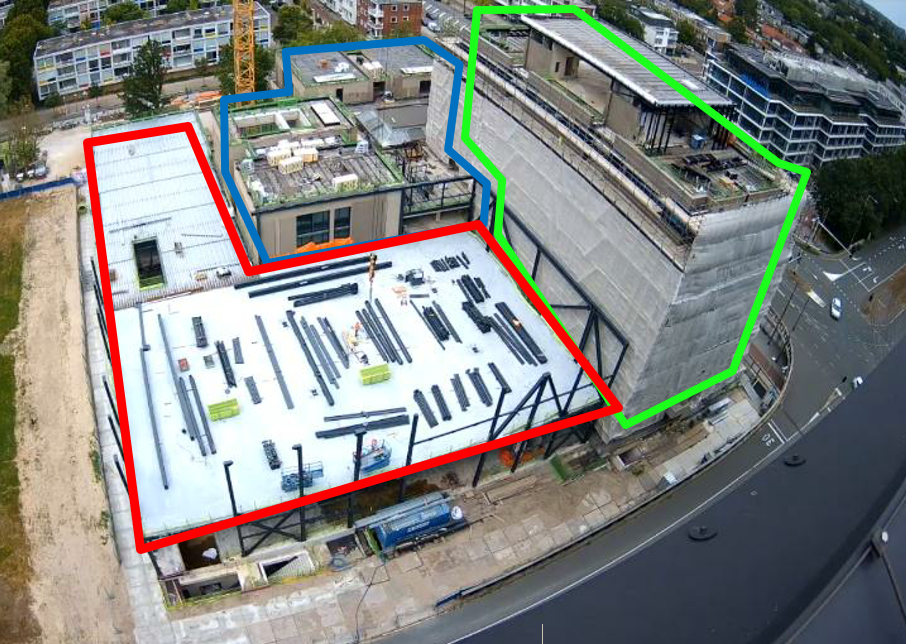

Onderstaande afbeelding geeft de projectverdeling duidelijk weer.

1: Nieuwbouw 2: Toren 3: Laagbouw
Nieuwbouw
Komende periode gaan we de constructie tot het dak opbouwen en zal een deel van de gevel gezet worden. Tussen eind augustus en medio september zullen de grote dakliggers geplaatst worden. Deze zullen vanaf de Majoie Hajarystraat worden geplaatst. Het opbouwen van de staalconstructie doen we met geluidsarme apparatuur, zodat geluidsoverlast voorkomen wordt.
Toren
In de toren werken we verder aan de nieuwe ruimte-indeling en toekomstige inrichting. Daarnaast wordt de dakopbouw dichtgemaakt en gaan we verder met de volgende liften.
Laagbouw
In de laagbouw vinden relatief weinig werkzaamheden plaats. Het nieuwe entreegebouw wordt verder afgewerkt, maar een gevel volgt pas over meer dan een jaar.
Gevelrenovatie monumentaal deel
Het restaureren van de monumentale gevel is een geduldige klus, die niet meevalt. We zijn nog tot in het najaar bezig met het renoveren van de toren, maar zullen ook al beginnen met de laagbouw (de rechtzalen). De steiger hiervoor wordt opgebouwd. Stap voor stap komt het nieuwe gevelbeeld tevoorschijn.
Nieuwsbrief per mail i.p.v. per post ontvangen
Om papierverbruik te verminderen, bieden wij u graag de mogelijkheid om de informatiebrieven over dit project voortaan per e-mail te ontvangen. Heeft u hier interesse in? Stuur dan een e-mail naar hartwigmuseum@jpvaneesteren.nl, inclusief uw adres, zodat wij de wijziging kunnen verwerken.
Onze werktijden zijn meestal van 07.00 tot 16.00 uur
Volgens de bouwvergunningen mogen we op maandag t/m zaterdag tussen 07.00 en 19.00 uur werken. In de praktijk is dit meestal van maandag t/m vrijdag van 07.00 tot 16.00 uur. Heel soms gebeurt het dat we buiten de vergunde tijden moeten bouwen. Dan overleggen wij dit altijd met de gemeente en we informeren u tijdig.
Updates over de bouw op www.wijbouwen.nu/HartwigMuseum
Kijk voor up-to-date informatie over de werkzaamheden voor het nieuwe museum op onze informatiesite www.wijbouwen.nu/HartwigMuseum. Wij verwachten in het komend half jaar na goede ervaringen in Rotterdam ook De BouwApp te introduceren, zodat dit soort informatie op uw telefoon kan binnenkomen.
Valt u iets op of heeft u vragen?
Mail ons dan gerust via hartwigmuseum@jpvaneesteren.nl of spreek onze bouwplaatsmanager aan. Hij is bijna dagelijks te vinden op de bouwplaats. Bij calamiteiten zijn wij dag en nacht bereikbaar op telefoon 088 – 923 69 92 (TBI Direct).
Namens het bouwteam van Hartwig Museum wensen wij u een fijne zomervakantie toe!
Met vriendelijke groet,
J.P. van Eesteren B.V.
Erwin de Waal – Projectmanager
Maarten van der Eng – Bouwplaatsmanager
