Informatiebrief #13 Hartwig Museum: werkzaamheden eerste kwartaal 2026
Beste meneer, mevrouw,
Graag informeren wij u over de voortgang van de werkzaamheden voor de bouw van het Hartwig Museum aan de Parnassusweg 220 en de geplande activiteiten voor het eerste kwartaal van 2026.
Werkzaamheden
In de afgelopen periode zijn er belangrijke stappen gezet binnen het project. Hierdoor kunnen wij in 2026 volgens planning doorgaan met de verdere realisatie van het museum. In het komende kwartaal wordt er gewerkt aan verschillende onderdelen van het project: Bouwkuip 1, de Toren, de Laagbouw en de gevel van het monumentale deel.

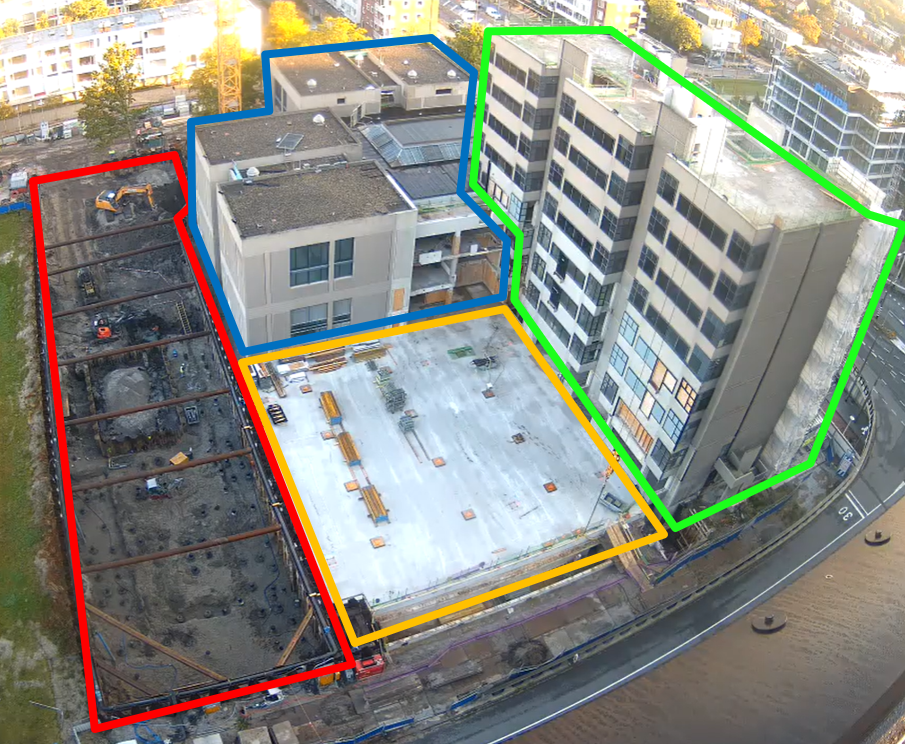

Onderstaande afbeelding geeft de projectverdeling duidelijk weer.


In het komende kwartaal werken wij verder aan diverse onderdelen van de bouw:
Bouwkuip 1
Een mooie mijlpaal is bereikt: de -2 keldervloer van Bouwkuip 1 is gestort. In het eerste kwartaal van 2026 starten we met de opbouw van de kelderconstructie en werken we verder omhoog. Deze werkzaamheden beginnen in week 1 van het nieuwe jaar.
Bouwkuip 2
In Bouwkuip 2 vinden op dit moment geen werkzaamheden plaats. Er zijn hierin geen wijzigingen ten opzichte van de vorige periode.
Toren
In de toren werken we verder aan de opbouw van de liftkern. Daarnaast vinden er kleinschalige werkzaamheden plaats aan de binnenzijde van dit bouwdeel.
Laagbouw
In de laagbouw worden in het eerste kwartaal lichte sloopwerkzaamheden uitgevoerd. Tevens starten we met het aanbrengen van vloerondersteuning voor het frontgebouw.
Gevelrenovatie monumentaal deel
De gevel van het monumentale gebouwdeel zal op plekken waar door de jaren heen schade is ontstaan, in zijn oorspronkelijk staat hersteld worden om de historische uitstraling te behouden. We zijn reeds gestart met het opbouwen van de steigers, waarna de daadwerkelijke werkzaamheden aan de gevel vanaf week 5 van start gaan.
Tijdens de bouwvakantie, die aanvangt op zaterdag 20 december 2025, zullen er twee weken lang geen werkzaamheden plaatsvinden. In deze periode wordt er dus geen overlast verwacht.
Nieuwsbrief per mail i.p.v. per post ontvangen
Om papierverbruik te verminderen, bieden wij u graag de mogelijkheid om de informatiebrieven over dit project voortaan per e-mail te ontvangen. Heeft u hier interesse in? Stuur dan een e-mail naar hartwigmuseum@jpvaneesteren.nl, inclusief uw adres, zodat wij de wijziging kunnen verwerken.
Onze werktijden zijn meestal van 07.00 tot 16.00 uur
Volgens de bouwvergunningen mogen we op maandag t/m zaterdag tussen 07.00 en 19.00 uur werken. In de praktijk is dit meestal van maandag t/m vrijdag van 07.00 tot 16.00 uur. Heel soms gebeurt het dat we buiten de vergunde tijden moeten bouwen. Dan overleggen wij dit altijd met de gemeente en we informeren u tijdig.
Updates over de bouw op www.wijbouwen.nu/HartwigMuseum
Kijk voor up-to-date informatie over de werkzaamheden voor het nieuwe museum op onze informatiesite www.wijbouwen.nu/HartwigMuseum. Ongeveer elk kwartaal publiceren wij daar een bericht met laatste updates.
Valt u iets op of heeft u vragen?
Mail ons dan gerust via hartwigmuseum@jpvaneesteren.nl of spreek onze bouwplaatsmanager aan. Hij is bijna dagelijks te vinden op de bouwplaats. Bij calamiteiten zijn wij dag en nacht bereikbaar op telefoon 088 – 923 69 92 (TBI Direct).
Namens het bouwteam van MCA wensen wij u een fijne kerstvakantie toe, met gezellige feestdagen en een voorspoedige jaarwisseling.
Met vriendelijke groet,
J.P. van Eesteren B.V.
Erwin de Waal – Projectmanager
Maarten van der Eng – Bouwplaatsmanager
