Informatiebrief Amstel Vista/London Tower #5

Beste meneer, mevrouw,
Met deze informatiebrief informeren wij u weer graag over de werkzaam-heden voor project Amstel Vista / London Tower in de komende periode.
Het graafwerk is eind juni klaar
We zijn nu druk bezig met het laatste stuk van de ondergrondse parkeergarage, hierbij moet de graafmachine tussen de steunen van het stempelraam door. Een uitdagende klus. Als het graafwerk klaar is, hebben we meer dan 15.000 m³ grond en zand weggehaald.

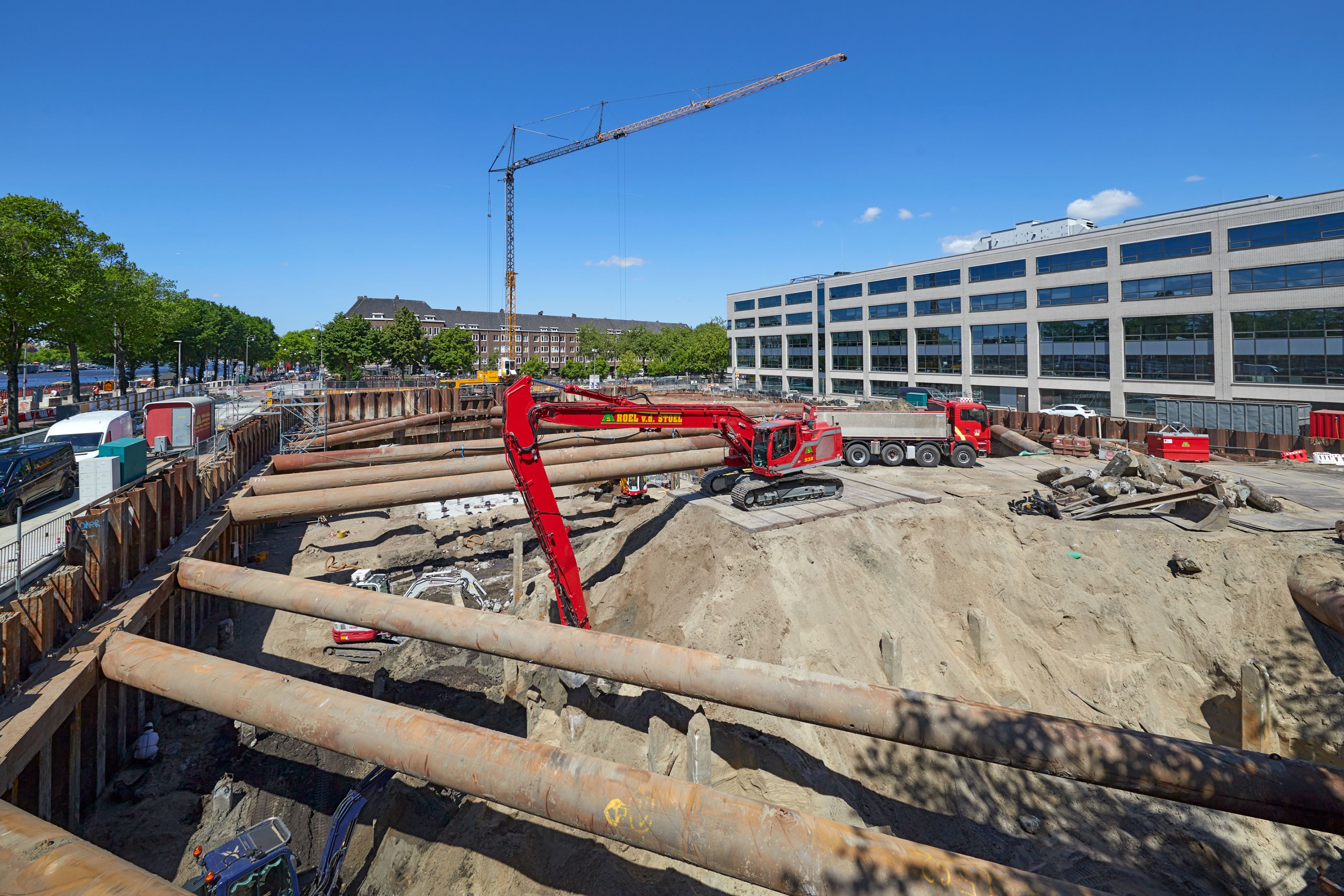

De bouwkuip wordt afgegraven.
We zetten drie torenkranen neer
Om het werk goed te doen, gebruiken we vaste torenkranen. De eerste kraan wordt opgebouwd van woensdag 4 juni tot en met vrijdag 6 juni. We doen dit met behulp van een grote mobiele kraan op de Ringdijkzijde. Om de kraan te plaatsen wordt één rijbaan afgezet. Er staan dan verkeersregelaars om het verkeer te begeleiden en om te zorgen dat de brandweer te allen tijde vrijbaan heeft. De grote onderdelen van de torenkraan worden met vrachtwagens via de Mr. Treublaan aangeleverd.
Op vrijdag 13 juni doen we de grootste betonstort
We zijn begonnen met het stevige betonwerk voor de fundering van de woontoren. Voor de fundering van de woontoren hebben we ongeveer 700 m³ beton nodig. Op vrijdag 13 juni zijn er 70 vrachtwagens (mixers) met beton nodig, twee betonpompen verpompen tegelijkertijd het beton naar de juiste plek. De fundering verdwijnt straks helemaal onder de keldervloer van de parkeergarage. We verwachten vlak voor de zomervakantie het eerste gedeelte van de -2 keldervloer te storten.

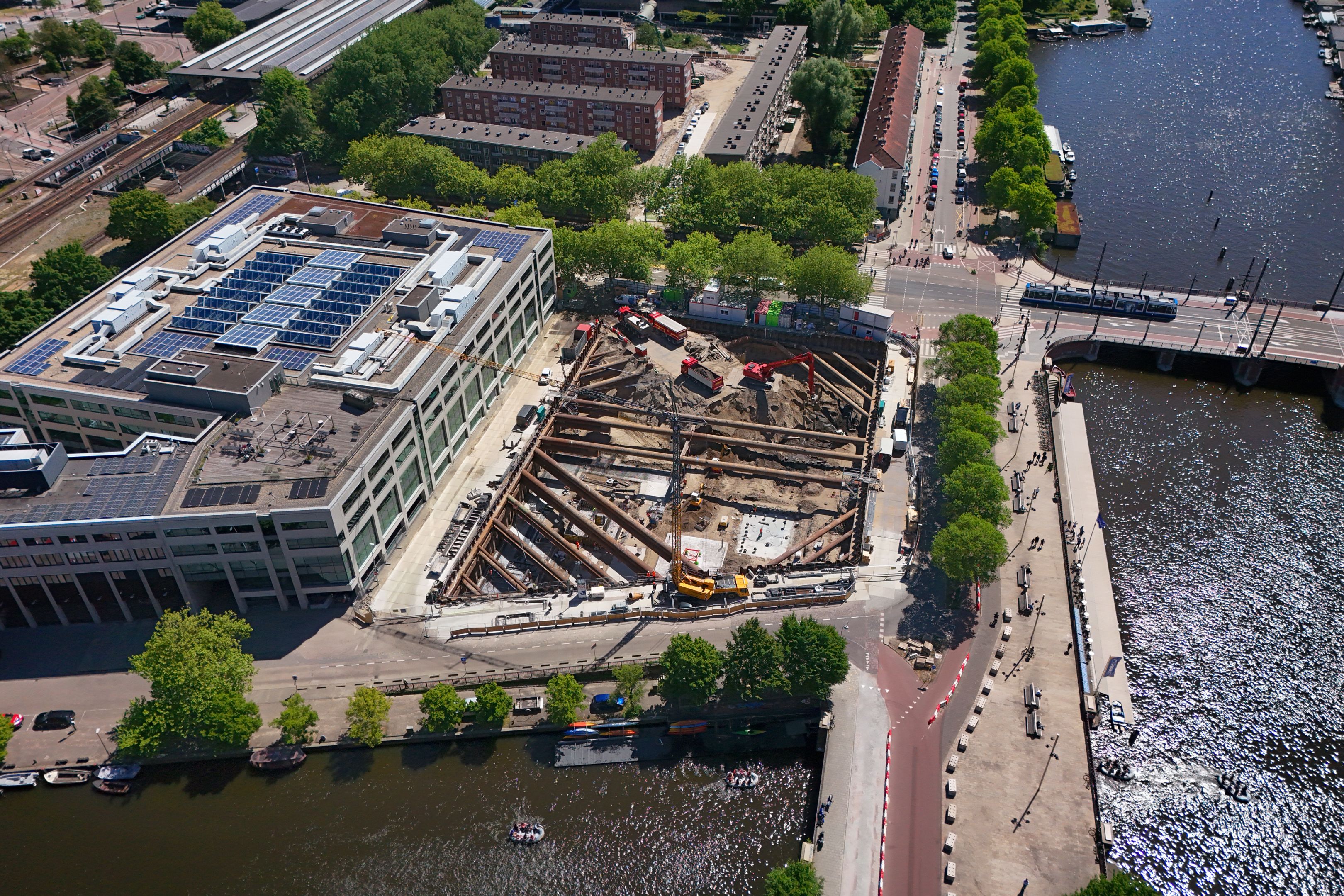

De bouwplaats van bovenaf
Tijdens deze bouwfase kunt u helaas overlast ervaren
U kunt hinder ondervinden in de vorm van geluid en/of trillingen. Bijvoorbeeld door aanrijdende vrachtwagens of machines die hoorbaar zijn in de omgeving. Dit is mede afhankelijk van de afstand tot onze bouwplaats. Tijdens een betonstort kunt u getoeter horen van de betonpomp. Deze toeter geeft de machinist een (noodzakelijk) signaal dat de pomp leeg is.
Als Bewuste Bouwer proberen we overlast te voorkomen
We realiseren ons dat wij te gast zijn in uw omgeving. Daarom proberen we eventuele overlast zo veel mogelijk te voorkomen en tot een minimum te beperken. Ongemerkt bouwwerkzaamheden uitvoeren is helaas onmogelijk. Wij zijn aangesloten bij Stichting Bewuste Bouwers en werken volgens de gedragsregels, waarin hinderbeperking voor de omgeving voorop staat.
Volg de bouw via de projectwebsite of via de Bouwapp
Met informatiebrieven zoals deze, geven wij u tijdens de bouw per kwartaal inzicht in onze werkzaamheden. Updates over de bouw vindt u ook op onze projectwebsite www.wijbouwen.nu/amstelvista. Liefhebbers van tussentijdse updates verwijzen wij graag naar de Bouwapp. Scan de QR-code hiernaast om deze gratis app te downloaden en zoek op project ‘Amstel Vista’. In deze handige app staan ook veel andere bouw- en onderhoudsprojecten in uw buurt aangegeven.
Valt u iets op of heeft u vragen?
Mail ons dan via amstelvista@jpvaneesteren.nl of spreek onze hoofduitvoerder Jos Alders aan. Hij is dagelijks te vinden op de bouwplaats of bereikbaar via telefoonnummer 06 20 44 18 82 en na werktijd via 088 923 69 92 (TBI Direct).
Onze werktijden
Volgens de bouwvergunningen mogen de werkzaamheden plaatsvinden van maandag tot en met zaterdag tussen 7.00 en 19.00 uur. In de regel zal dit van maandag tot en met vrijdag van 7.00 tot 16.00 uur zijn. Het kan incidenteel voorkomen dat buiten de vergunde tijden moet worden gewerkt. Wanneer er overlast gevende werkzaamheden buiten de vergunde tijden worden verricht, overleggen wij dit met de gemeente.
Met vriendelijke groet,
Team Amstel Vista / London Tower
