Informatiebrief HAUT #11


Geachte heer/ mevrouw,

We hopen dat deze 11e informatiebrief u in goede gezondheid bereikt. U heeft vast gemerkt dat we tijdens de coronacrisis zo goed als mogelijk doorwerken. We willen u graag informeren over de voortgang van het project in de huidige omstandigheden.

Wat er de afgelopen weken is gedaan

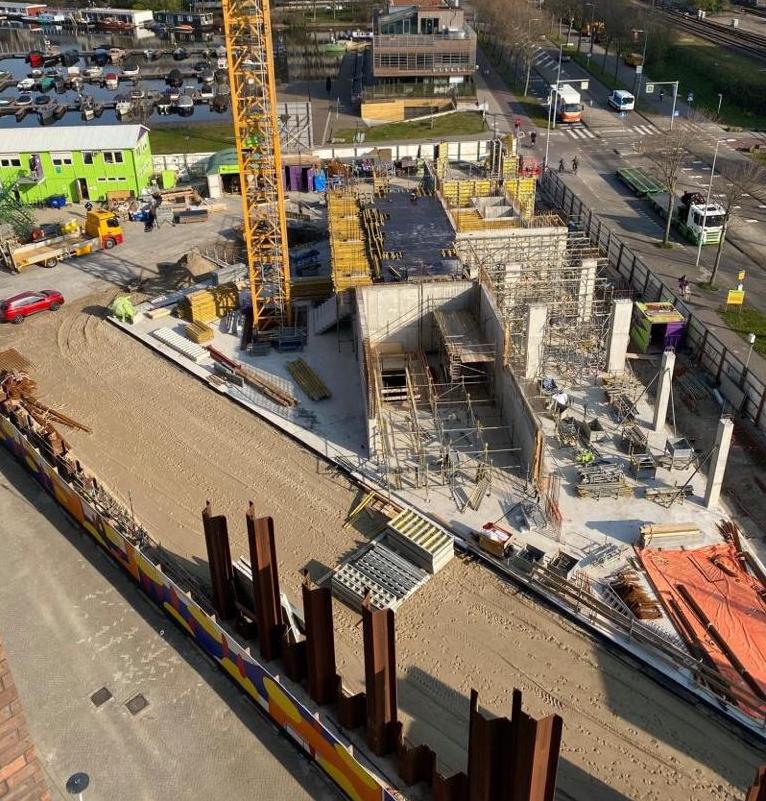

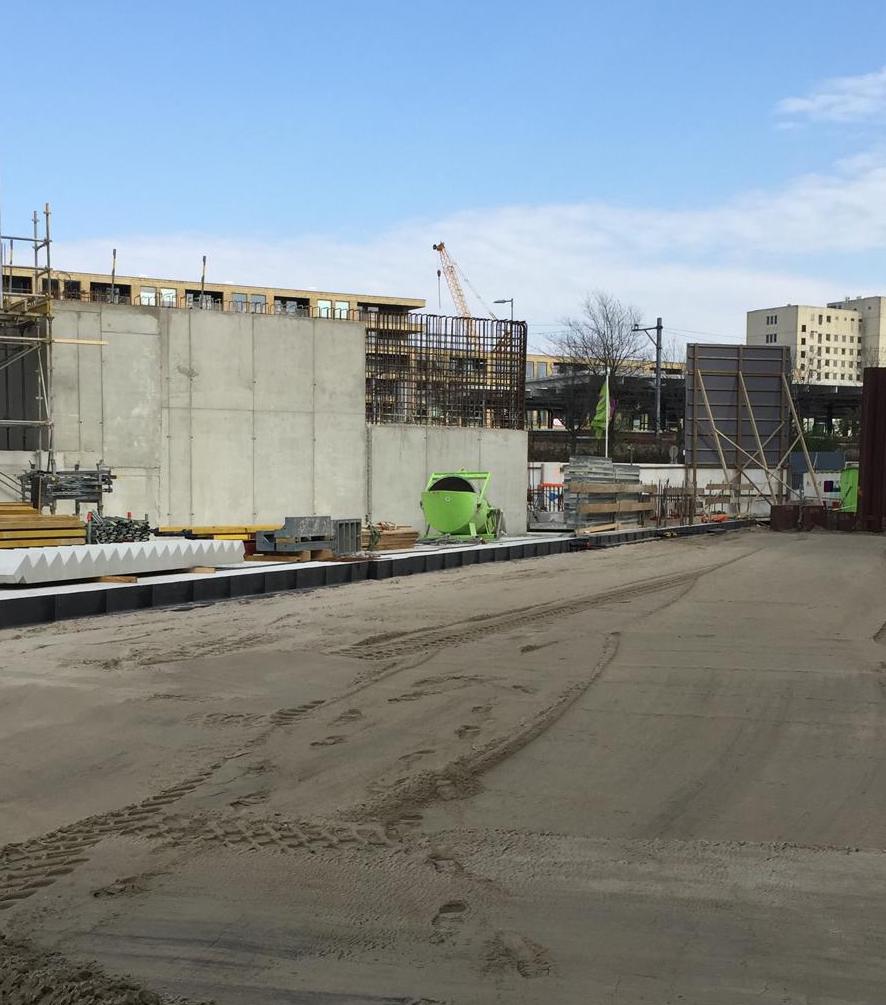

In de afgelopen periode is er gewerkt aan de begane grondvloer, de betonwanden en de kolommen op de begane grond. De begane grondvloer is gereed, de betonwanden en kolommen zijn nog in uitvoering. Op het verlaagde gedeelte van de begane grondvloer ofwel het kelderdek is zand aangebracht waar de toekomstig rijbaan komt van de Amstelbeststraat. Zo worden de contouren van het gebouw steeds zichtbaarder.

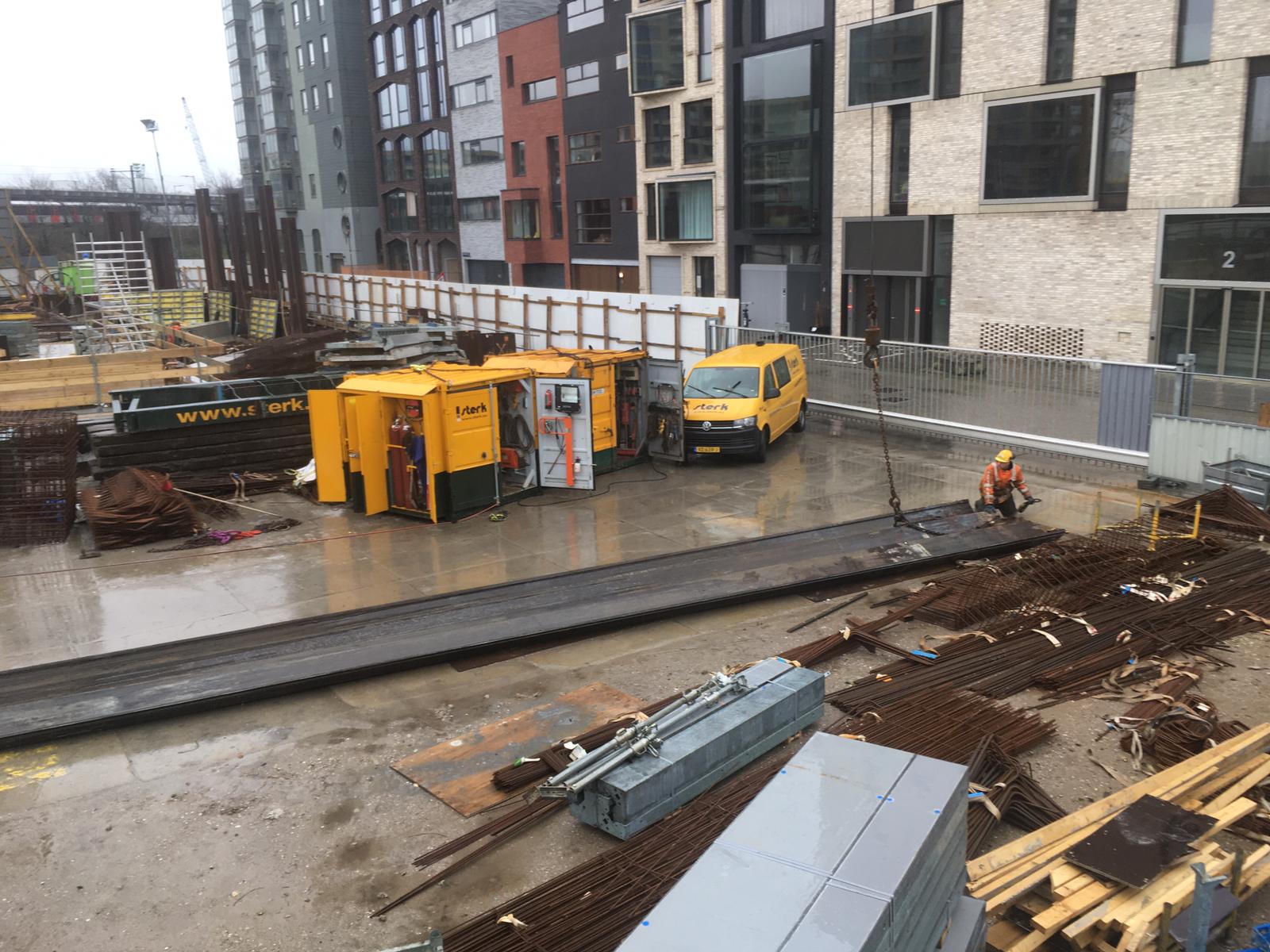

Het uittrillen van het eerste gedeelte van de damwanden is goed verlopen. Het laatste deel aan de Amstelbeststraat staat vooralsnog gepland in week 19. Als de coronamaatregelen nogmaals worden verlengd en de direct omwonenden daardoor niet elders kunnen verblijven, dan stellen wij het uittrekken van de damwanden uit om de overlast hiervan te beperken.







Wat we de komende weken gaan doen
Op dit moment zijn we bezig met de tijdelijke ondersteuning en timmerwerk aan de eerste verdiepingsvloer. Daaropvolgend maken we de betonwanden op de eerste verdieping, waarna we de houten daken van de laagbouw plaatsen. Vervolgens wordt de gevel van de begane grond gesloten. Na deze fase wordt de gevelsteiger rondom de toren geplaatst. Begin juni (medio week 23 of 24) wordt de tweede verdiepingsvloer van hout gemonteerd.

De bouw van de betonnen kern loopt steeds een paar verdiepingen voor de houten verdiepingsvloeren uit.


COVID-19: de bouw gaat door
De bouw- en techieksector wil veilig aan het werk blijven tijdens de coronacrisis. Het is voor ons allen van groot belang om de bouwproductie zo lang mogelijk door te laten lopen. Echter alleen als dit op een veilige en verantwoorde manier kan. We hanteren daarom een flink pakket aan voorzorgsmaatregelen, waarbij de adviezen en richtlijnen van het RIVM leidend zijn. Voor het toepassen van de maatregelen in de praktijk is er een protocol ‘Samen veilig doorwerken’ vastgesteld door Bouwend Nederland en Techniek Nederland. U kunt er hier meer over lezen: https://www.bouwendnederland.nl/media/6202/protocol-samen-veilig-doorwerken.pdf

We hopen dat we op de bouwplaats zoveel mogelijk conform planning kunnen blijven werken.


Onze duurzaamheidsambitie: Management
HAUT heeft een ‘BREEAM Outstanding’ ontwerpcertificaat. Het BREEAM duurzaamheidskeurmerk is de norm om duurzaamheid wereldwijd te meten. Outstanding is het hoogst haalbare niveau. De BREEAM score bestaat uit negen pijlers: Materialen, Afval, Ecologie, Energie- en waterbesparing, Transport, Vervuiling, Veiligheid, Management, en Gezondheid & Comfort.

Op de pijler ‘Management’ is de score van HAUT 86%. In de praktijk betekent dit onder andere dat wij zorgen voor een schone en veilige bouwplaats. We werken veilig voor omwonenden, voorbijgangers en bezoekers. Op en om het project zijn veiligheidsmaatregelen getroffen; diverse bebordingen, afzettingen en als het nodig is meerdere verkeersregelaars. De bouwplaats is zo ontworpen dat op het terrein veilig geladen en gelost kan worden. Transport wordt gepland om de veiligheid te verhogen en overlast te verminderen.
De keet is veilig te bereiken voor bezoekers. Bezoekers en medewerkers worden geregistreerd. Bij de inrichting van de bouwplaats is rekening gehouden met de veiligheid; zo zijn er extra openingen gemaakt en is de schutting schuin geplaats voor beter zicht.

Bezoekers worden geïnformeerd over de veiligheidsmaatregelen en verplicht om persoonlijke beschermingsmiddelen te dragen. Op de bouwplaats is een AED aanwezig.

De uitvoerder houdt een startwerkgesprek over de veiligheids-, project- en gedragsregels en registreert alle medewerkers. Medewerkers dragen gepaste en herkenbare bedrijfskleding. De bouwplaatsmedewerkers hebben een schaft- en kleedruimte en toiletten. Voor dames en minder validen zijn er aparte toiletten. De ruimtes zien er netjes uit en worden regelmatig schoongemaakt. Als gevolg van de coronarichtlijnen zijn hier nog de nodige maatregelen bijgekomen.


Zo kunt ons bereiken
Valt u iets op of heeft u vragen? Spreek dan gerust onze hoofduitvoerder Marco van der Veen aan. Hij is regelmatig te vinden op onze bouwplaats. Vanaf 4 mei is de portier het eerste aanspreekpunt. Hij staat met Marco van der Veen in contact. Of mail ons via haut@jpvaneesteren.nl. Uw bericht wordt binnen 24 uur in behandeling genomen. Bij calamiteiten zijn wij dag en nacht telefonisch bereikbaar op 0900 - 824 34 73 (TBI Direct).

Met vriendelijke groet,
J.P. van Eesteren B.V.

J. (Jeroen) Dunnebacke
Projectmanager




Bekijk ook

Uw contactpersoon

Marco van der Veen

Andere berichten

Informatiebrief HAUT #17

Geachte heer/ mevrouw, Met deze, alweer 17e, informatiebrief willen...

Informatiebrief HAUT #16

Geachte heer/ mevrouw, In deze 16e informatiebrief kijken we...

Informatiebrief HAUT #15

Geachte heer/ mevrouw, In deze 15e informatiebrief kijken we...

Nominatie Bewuste Bouwers voor Best Presterende Projecten van 2020.

HAUT is genomineerd voor de Best Presterende Projecten van 2020!...

Filmpjes bouwwerkzaamheden

De woontoren HAUT heeft inmiddels bijna zijn hoogste punt bereikt. In...

HAUT scoort 3 Best Practices in audit Bewuste Bouwers.

Onlangs werd bouwproject HAUT voor de tweede keer door Bewuste...

Luchtfoto's september 2020

Op 19 september werden deze luchtfoto’s van HAUT...

Informatiebrief HAUT #14

Geachte heer/ mevrouw, In deze 14e informatiebrief kijken we...

Informatiebrief HAUT #13

Geachte heer / mevrouw, Met deze extra informatiebrief willen we u...

Informatiebrief HAUT #12

Geachte heer/ mevrouw, In deze 12e informatiebrief vindt u een...

Het eerste hout is er!

Mijlpaal: het eerste hout voor HAUT arriveerde gisteren op de...

Informatiebrief HAUT #10

Geachte heer / mevrouw, Met deze extra informatiebrief willen we u...

"Van dik hout bouwt men torens!"

Afgelopen zaterdag stond dit bij een artikel over houtbouw in de...

Informatiebrief HAUT #9

Geachte heer/ mevrouw, Allereerst willen u nogmaals een heel goed...

HAUT scoort hoog in audit Bewuste Bouwers

V.l.n.r.: Oscar Vijzelaar (projectvoorbereider), Marco van der Veen...

Informatiebrief HAUT #8

Geachte heer / mevrouw, In deze achtste brief informeren wij u over...

Informatiebrief HAUT #7

Geachte heer / mevrouw, In deze zevende brief informeren wij u over...

Muurschildering bouwschutting HAUT

Architect en kunstenaar Maarten Douwe Bredero is de komende weken...

Informatiebrief HAUT #6

Geachte heer / mevrouw, In deze zesde brief informeren wij u over de...

Informatiebrief HAUT #5

Geachte heer / mevrouw, Met deze alweer vijfde informatiebrief...

Informatiebrief HAUT #3

Geachte heer / mevrouw, Op maandag 8 april hebben wij besloten om...

Informatiebrief HAUT #2

Geachte heer / mevrouw, In november van 2018 ontving u van ons de...

Informatiebrief HAUT #1

Geachte heer / mevrouw, Al enige tijd zijn wij bezig met de...
