Nieuwbouwproject Buitenveldertselaan

Amsterdam

BRIEF #4 Buitenveldertselaan: voortgang en planning


Beste ondernemers en bewoners,

De bouw van Q Residences vordert gestaag. Na onze update van december 2019 informeren wij u via deze brief graag over de voortgang van het werk en wat er de komende periode op de planning staat.

Update werkzaamheden

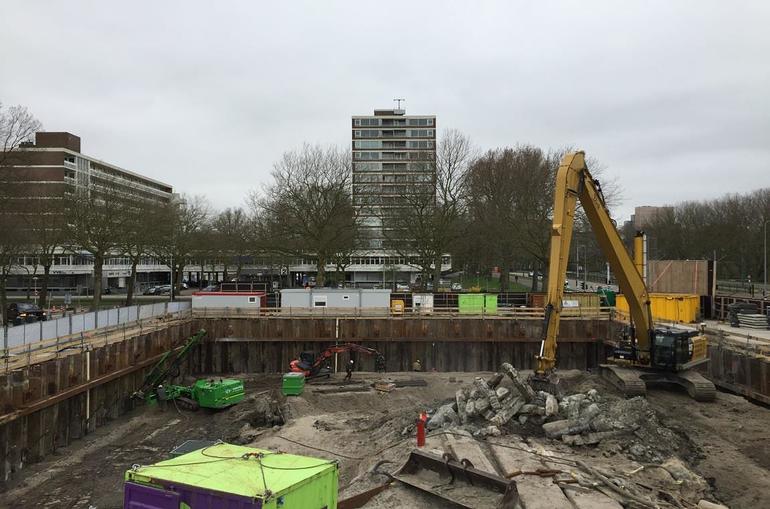

De damwanden staan op hun plek, alle heipalen zitten in de grond en de bodeminjectie voor een waterdichte bouwkuip is afgerond. We zijn onlangs gestart met de gefaseerde ontgraving van de bouwkuip. De komende periode staan onderstaande werkzaamheden op de planning. Door onvoorziene omstandigheden kan het voorkomen dat de planning wijzigt.

April/mei  Plaatsen gevelmock-up Van Neijenrodeweg
06 t/m 09 april  Aanbrengen buispalen voor fundering torenkraan
25 t/m 28 mei  Start opbouw torenkraan
t/m mei 2020  Verdere ontgraving bouwput t/m -9 meter
In de week van 13 april  Start verwijderen bovenzijde van heipalen
Vanaf eind mei  Start beton/ijzerwerk fundatie


In onderstaande alinea’s leggen we u graag uit wat de werkzaamheden inhouden en wat dit voor u betekent.

Opbouw gevel mock-up
Om toekomstig bewoners en passanten te laten zien hoe de gevel van Q Residences eruit gaat zien, plaatsen we een zogenoemde mock-up. De mock-up wordt als één gevel element getoond aan de zijde van de Van Nijenrodeweg.

Fundering torenkraan
Ter hoogte van de Buitenveldertselaan brengen we in de week van 6 april 6 stuks buispalen aan. Deze palen dienen ter ondersteuning van de torenkraan die we in de week van 25 mei op deze locatie opbouwen. Het aanbrengen van een buispaal is vergelijkbaar met het intrillen van een damwand en kan dus voor geluidsoverlast zorgen. Daarnaast voeren we laswerkzaamheden uit. In totaal komen er twee torenkranen op het bouwterrein, een van circa 55 meter en een van circa 100 meter hoog.

Ontgraving bouwkuip en verwijderen bovenzijde heipalen
Wanneer de bouwkuip is uitgegraven tot 9 meter diepte, komen de aangebrachte heipalen tevoorschijn. De bovenzijde van de heipalen wordt door een ‘knipper’ verwijderd (ook wel koppen snellen genoemd). De stalen wapening in de heipaal verschijnt. IJzervlechters kunnen vervolgens aan de slag om het stalen frame voor de fundering te verbinden met deze stalen strengen. In de week van 13 april verwijderen we de eerste ‘koppen’.

Start betonwerk/inrichten betonstort locaties
Vanaf eind mei start het aanbrengen van het beton voor de parkeergarage onder de beide torens. Aan beide zijden van het bouwterrein richten we hiervoor locaties in voor de beton storts binnen de hekken.

Onze werktijden
Volgens de bouwvergunningen mogen de werkzaamheden plaatsvinden van maandag tot en met zaterdag tussen 7.00 en 19.00 uur. In de regel zal dit van maandag tot en met vrijdag van 7.00 tot 16.00 uur zijn. Het kan incidenteel voorkomen dat buiten de vergunde tijden moet worden gewerkt. Wanneer er overlast gevende werkzaamheden buiten de vergunde tijden worden verricht, stellen wij u hiervan op de hoogte.

Meer informatie, vragen en klachten
Wilt u meer informatie over de werkzaamheden aan de Buitenveldertselaan, kijk dan op https://www.wijbouwen.nu/buitenveldertselaan hier vindt u het laatste nieuws, bouwupdates en een overzicht met de informatiebrieven die zijn verstuurd. Voor meer informatie over deze brief en vragen/klachten over de werkzaamheden belt u met het uitvoeringsteam via 06 - 30 974 628 of stuurt u een e-mail naar buitenveldertselaan@jpvaneesteren.nl Bij calamiteiten zijn wij dag en nacht bereikbaar via 0900 - 824 34 73 (TBI-direct).

Met vriendelijke groet,

J.P. van Eesteren B.V. Team Buitenveldertselaan
