Informatiebrief #7 ANWB: Update bouw en omleidingsroutes


Beste meneer, mevrouw,

In deze zevende informatiebrief leest u meer over de stand van zaken op onze bouwplaats en wat wij eraan doen om uw veiligheid te garanderen.

Op de bouwplaats wordt nu volop gewerkt aan het opgaande constructiewerk en de gevel
Dit is de bovenbouw waarin de toekomstige kantoren komen. We hebben al 8 verdiepingen gerealiseerd. Deze bestaan uit prefab betonnen kernwanden, de staalconstructie en de kanaalplaatvloeren. De gevel wordt opgebouwd uit vliesgevels en elementen. Het monteren van de gevel is begonnen, hiermee zijn we inmiddels op de 5e verdieping.

De ruwe afbouwwerkzaamheden zijn gestart. Je kunt hierbij denken aan het lijmen van muren van kalkzandsteen blokken, opbouwen van metalstud wanden en het aanbrengen van de primaire installaties, dit zijn de kabels voor het hoogspanningsnet.

We bereiken bijna het hoogste punt!
De bovenbouw bestaat uit 9 verdiepingen. Omdat we nu op de 8e verdieping zijn aangekomen, betekent dit dat we bijna op hoogte zijn. We verwachten deze mijlpaal begin februari 2026 te behalen. Dit is een speciaal moment in de bouw en wordt gevierd. We vieren deze mijlpaal samen met onze opdrachtgevers Provast en ANWB op vrijdag 6 februari. Hier kunt u kortstondig geluidsoverlast van ervaren.

Tijdens de bouw zijn er omleidingen en verkeerstops
Dit doen we om de veiligheid van de omgeving te garanderen. Zo vinden er de komende periode een aantal afsluitingen plaats die invloed kunnen hebben op uw reis.

Verlenging afsluiting afrit 2: tot zondag 1 maart 2026 19:00 uur
Volledige afsluiting van afrit 2

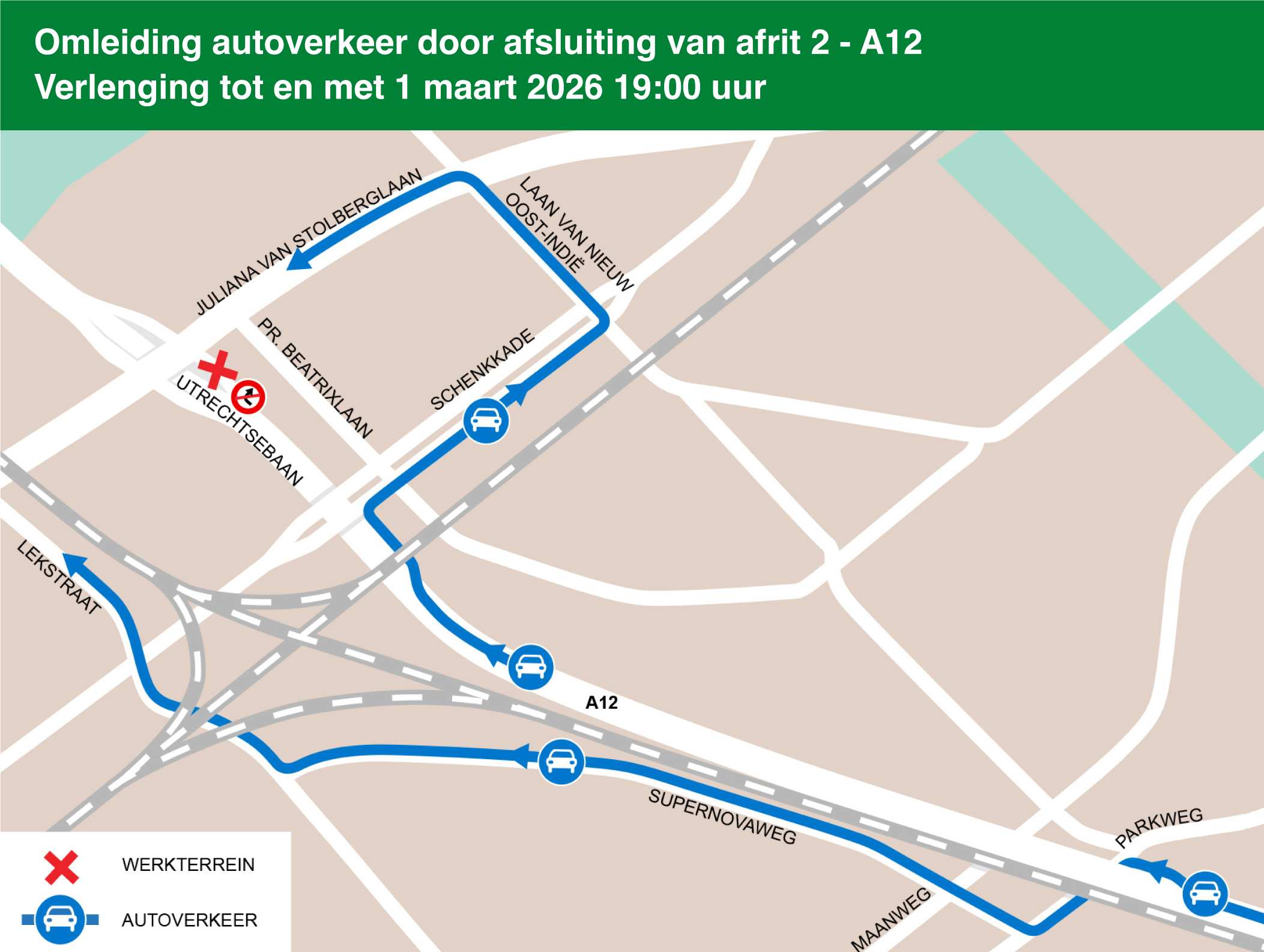

De gehele afrit 2 van de A12 blijft afgesloten tot zondag 1 maart 2026 19.00 uur. De Juliana van Stolberglaan is en blijft bereikbaar tijdens deze periode. Wel zijn er op de Juliana van Stolberglaan korte verkeerstops tussen 09.00 en 15.00 uur. Zie onderstaande kaart voor de omleidingsroute.





























Volg de bouw via de projectwebsite
Met informatiebrieven zoals deze, geven wij u tijdens de bouw per kwartaal inzicht in onze werkzaamheden. Updates over de bouw zijn ook te vinden op onze projectwebsite www.wijbouwen.nu/anwb.

Valt u iets op of heeft u vragen?
Kom dan langs op de bouwplaats of mail ons via anwb@jpvaneesteren.nl. Bij calamiteiten zijn wij dag en nacht telefonisch bereikbaar op 088 923 69 92 (TBI Direct).

Met vriendelijke groet,
J.P. van Eesteren B.V.

Team ANWB
